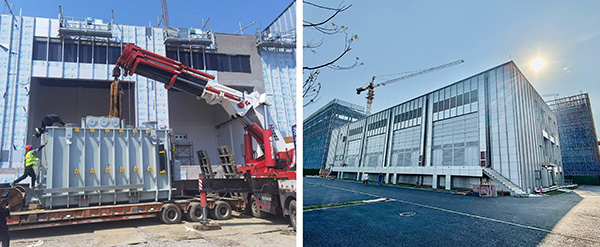

在數字化浪潮洶涌澎湃的當下,算力已成為推動經濟社會發展的核心生產力。2025年4月29日,中國電信長三角國家樞紐嘉興算力中心110kV變電站雙路市電順利通電投產,標志著嘉興在數字基礎設施建設領域邁出了堅實且具有深遠意義的一步。
從項目啟動到正式投產,僅僅歷時195天,嘉興算力中心110kV變電站便以驚人的“嘉”速度,打破常規工期限制,較常規工期提前半年完成建設任務,真正實現了建設過程的 “多、快、好、省”。在項目推進過程中,中國電信嘉興分公司面臨著工期緊、任務重、技術復雜等多重挑戰。但在集團公司、省公司各級領導的悉心關懷與大力支持下,嘉興分公司積極作為,主動與中新嘉善現代產業園管理委員會、市縣國網公司展開緊密協調,爭取到了各方的全力支持。不僅如此,嘉興公司還高效組織5支電力施工隊伍同步施工,同時與市縣各政府部門及多家參建單位保持密切協同,成功構建起項目建設的快速通道。全體建設者秉持著攻堅克難、敢打硬仗的拼搏精神,以高度的責任感和使命感,全身心投入到項目建設中,用汗水和智慧全力推動項目建設。
110kV變電站作為大型算力中心的“心臟”,是整個算力中心能夠高效運行、迸發數據活力的動力源泉。此次嘉興算力中心110kV變電站的順利投運,為算力中心提供了穩定、強勁的電力保障,確保數據處理、存儲等核心業務能夠不間斷運行。
目前,嘉興算力中心項目正處于建設的快車道。中國電信嘉興公司將繼續保持昂揚斗志,攻堅克難、再接再厲,嚴格按照計劃推進后續建設工作,確保各項業務如期交付。未來,嘉興算力中心將憑借強大的算力支撐,為數字經濟發展注入新動能,助力當?shù)禺a(chǎn)業數字化轉型,推動公司實現高質量發展,在數字時代的浪潮中勇立潮頭,為“數字中國”建設貢獻堅實力量!
